老厂分公司全面完成大陡山北部边坡治理主体工程

日期:2020-04-09 15:27作者李伟华 孟清文点击数:

4月8日13点30分,在巍巍大陡山上,随着总指挥“爆破倒计时,十、九、……二、一,起爆”的一声命令, 炸药瞬间在空中化作尘柱,第27次大爆破的顺利实施,标志着大陡山北部边坡治理主体工程圆满结束,为大陡山北部边坡治理工程竣工验收和老厂分公司持续推进生产组织攻坚战奠定了坚实的基础。


18230

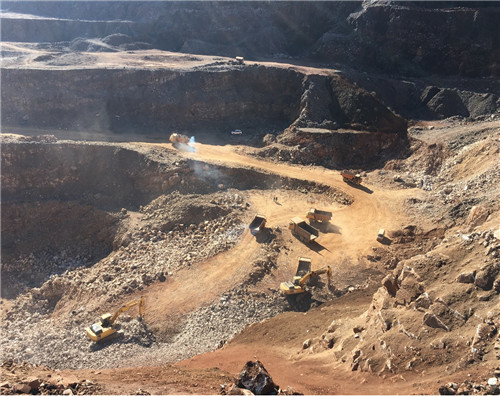

铲装现场



边坡治理势在必行

1975年,大陡山露天采场由昆明冶金研究院编制初步设计,开采标高2350米以上,经过40多年的基建、剥离、回采,目前已开采至2350米左右,局部已开采至2325米标高。

为加快2300米标高以上资源量的开采,2018年,昆明有色冶金设计研究院股份公司编制了大陡山露天开采初步设计,设计开采标高2470米至2300米、总采深170 米,平均剥采比4.74。

随着开采不断向下延伸,采场北部边坡原已形成的台阶受到破坏,在采场北部形成高140米、长320米、边坡角约52度的一面坡。开采至今,露天台阶边坡没有出现过大的垮塌、滑坡等地质现象,表明边坡经过前期的岩移活动后,总体处于受力平衡状态,边坡基本稳定,但边坡过高,对下部的作业存在安全隐患。


14B2C

治理前地貌



治理有利于可持续生产

为彻底消除采场北部高边坡带来的安全隐患,做好大陡山露天采场2350米至2300米之间矿石开采的安全生产工作,老厂分公司结合大陡山露天采场北部边坡的实际情况,于2019年10月开始对采场北部边坡按台阶参数自上而下、由外向里、从一端向另一端分台阶,对标高为2500米至2360米沿北部边坡走向平均长度约357米进行治理施工作业,通过治理消除安全隐患,进一步推动大陡山项目的复工复产和可持续生产建设。


12B6C

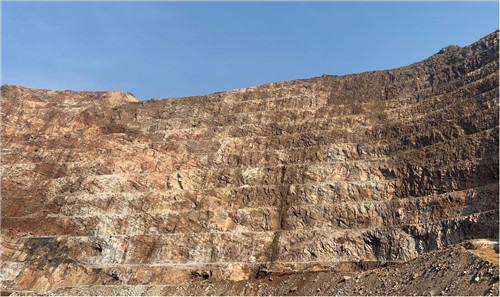

治理后地貌


持续推进工程为攻坚战打基础

老厂分公司领导班子高度重视大陡山北部边坡治理工程,统一思想、统筹协调、精心组织,组建了一支技术过硬的工作组全力支持该工程的治理工作,工作组积极克服新冠肺炎疫情、不利天气、复杂施工条件等多方面影响,从技术指导、爆破设计审查、爆破物品领用、安全警戒、爆破作业、施工组织等各方面严格按照“三同时”整改目标和相关设计要求,做到全方位服务、专事专办、精干工作流程,同施工单位同心协力确保了工程进度及作业安全,通过穿孔爆破─运搬溜放─铲装─汽车运输─排土治理工艺流程,该工程剥离总工程量51万立方米,累计爆破27次,穿孔26559米,消耗炸药141.3吨,雷管3583发、导爆索72150米,参加爆破作业人员1381人次。目前,已完成了大陡山北部边坡治理主体工程,进一步开采2350米至2300米之间矿石做好了准备,将积极促进大陡山恢复生产,为全力打好生产组织攻坚战发挥重要作用。







上一条:冶炼分公司女职工在全国第七届“书香三八”读书活动中喜获佳绩

下一条:评:“逆行者”—— 脱困解困的精神动力

©2018  云南亚洲博彩平台排名有限公司  版权所有  ICP备案号:滇ICP备05000865号

地 址:云南省昆明市官渡区民航路471

办公室电话:0871-64983118   销售电话 :0871-66287207、0871-66287201、0871-64983248
